Creatie van onze gîte d'étape - stap 6: we bouwen weer op!

Het is intussen eind juni 2025 en de grote afbraak- en restauratiewerken voor de creatie van onze gîte d’étape op de Chemin d’Amadour (GR81) zijn eindelijk klaar. Het is hoog tijd om deze grote, lege ruimte opnieuw in te richten.

Vermits we zelf andere plannen hebben voor de komende twee maanden (en vooral behoefte hebben aan een pauze…), geven we voorlopig de fakkel door aan enkele vakmannen.

Vernieuwing van de vloer

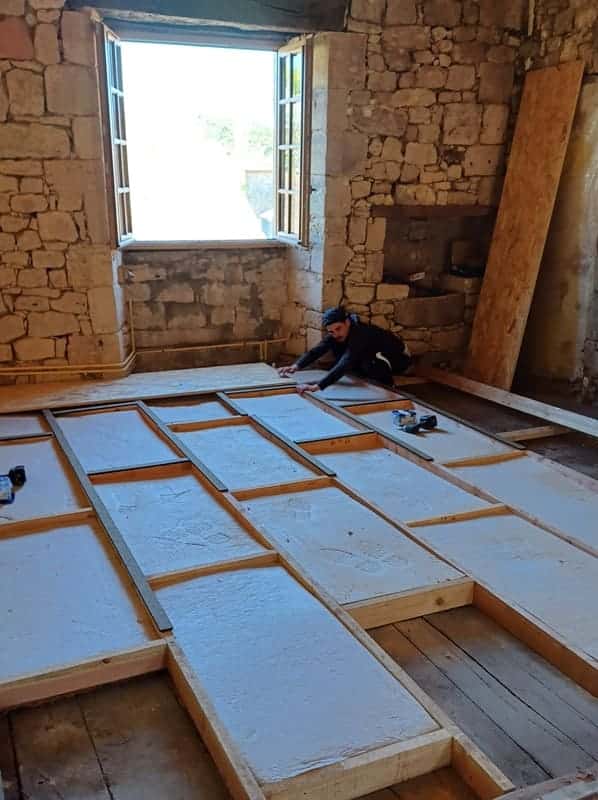

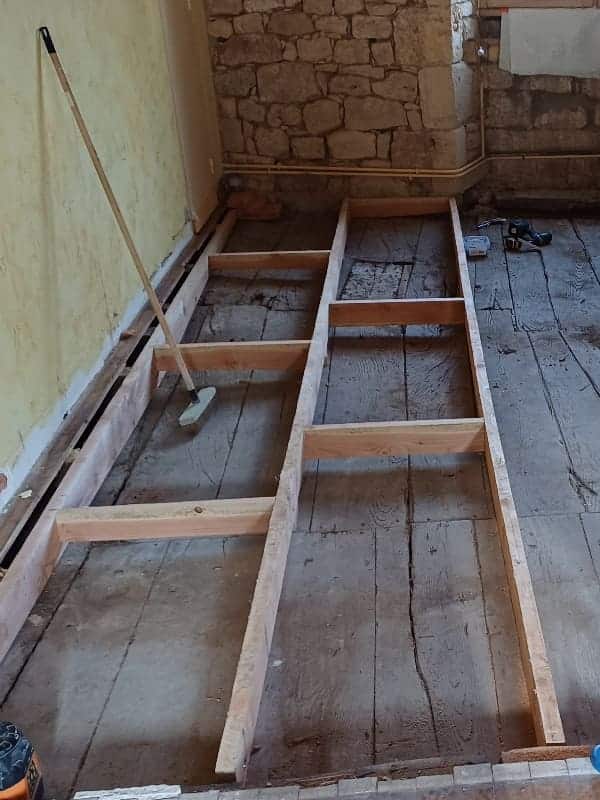

Weet je nog, we hadden het erover bij stap 3 van onze verbouwingswerken, die oude vloer die kraakte, niet helemaal waterpas was en die we weggehaald hebben.

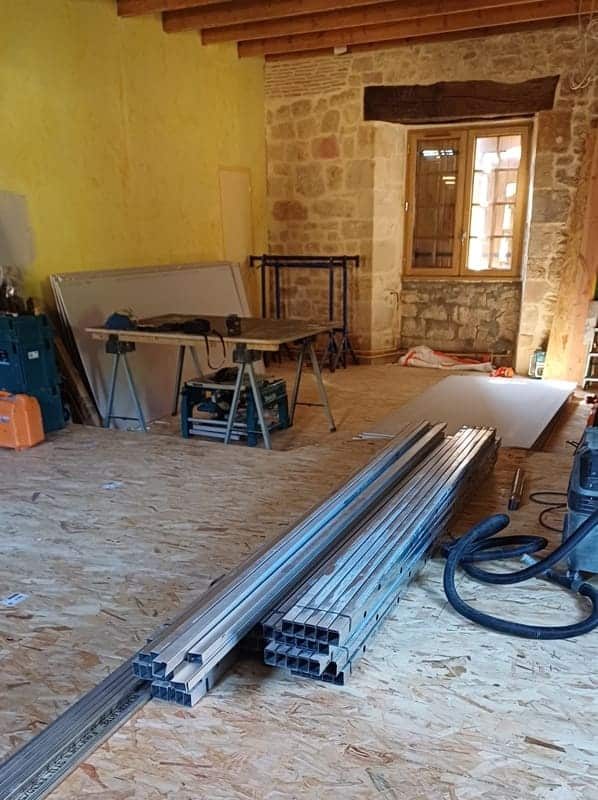

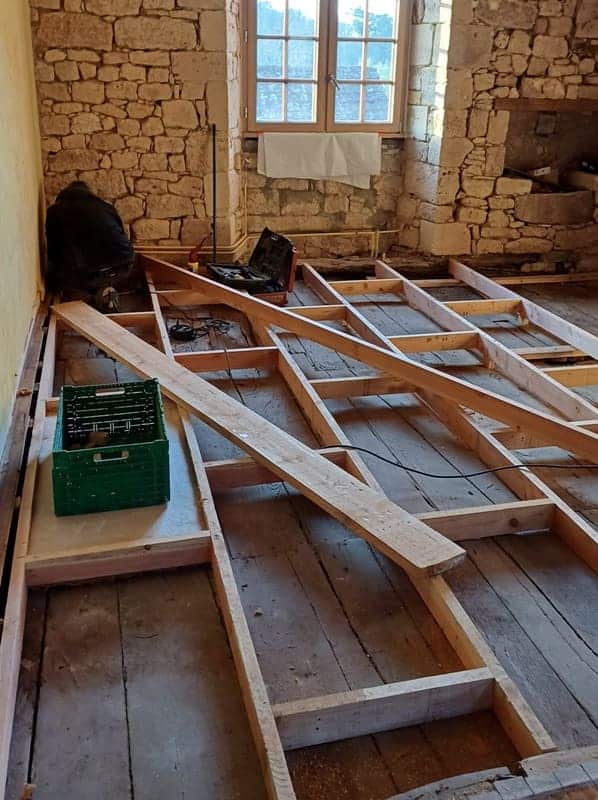

We moeten dus een hele nieuwe vloer leggen. Niet eenvoudig om die waterpas te krijgen! Het hoogteverschil tussen de voor- en achtergevel is zo groot dat we een trede moeten inbouwen tussen de woonkamer en de keuken.

We maken van deze werken gebruik om een goede geluidsisolatie aan te brengen tussen de benedenverdieping en de eerste verdieping. Het is immers fijner als je niet hoort dat iemand op de verdieping onder je niest!

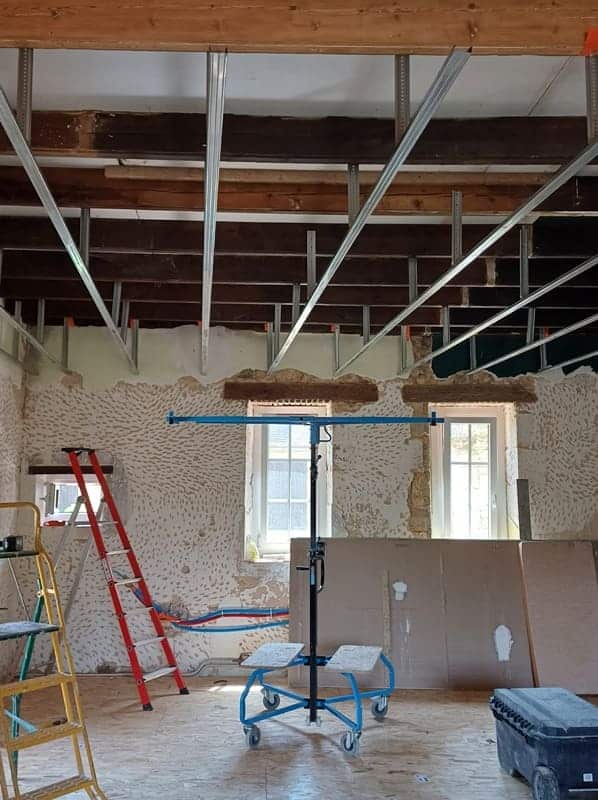

Plaatsen van een vals plafond

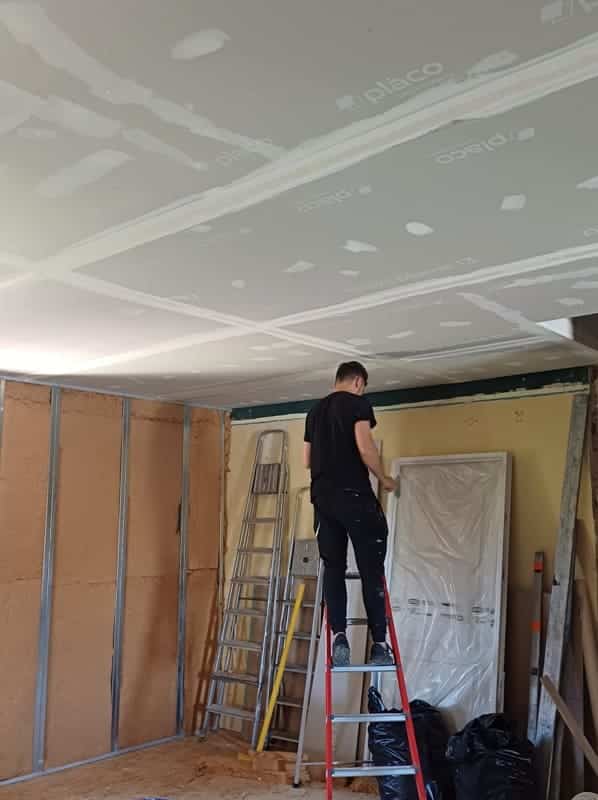

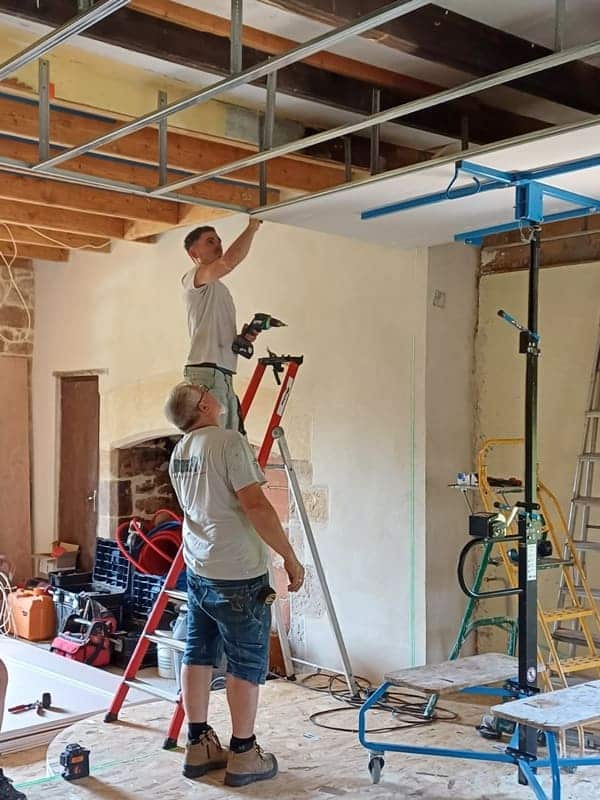

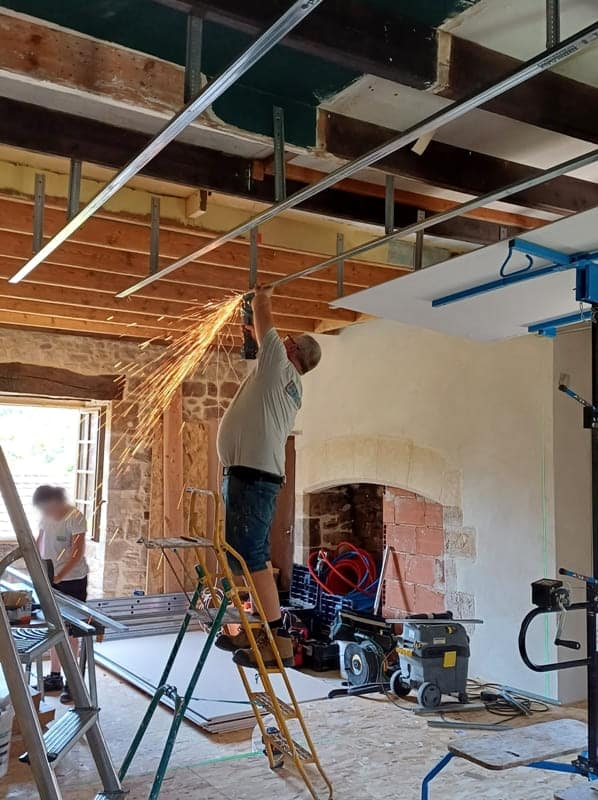

Nu we een stevige basis hebben om op te staan, kunnen we een vals plafond bouwen over iets meer dan de helft van de ruimte. Want hoewel we in de woonkamer erg blij zijn met een hoog plafond met zichtbare balken, vinden we voor de slaapkamer of de badkamer een plafond van 2,60 m ruim voldoende.

Isolatie van de buitenmuren

In de rechtervleugel van het huis was de isolatie van de buitenmuren al in 2024 gebeurd (zie de eerste aflevering van het verhaal over onze verbouwing). Aan de linkerkant was dat nog niet het geval!

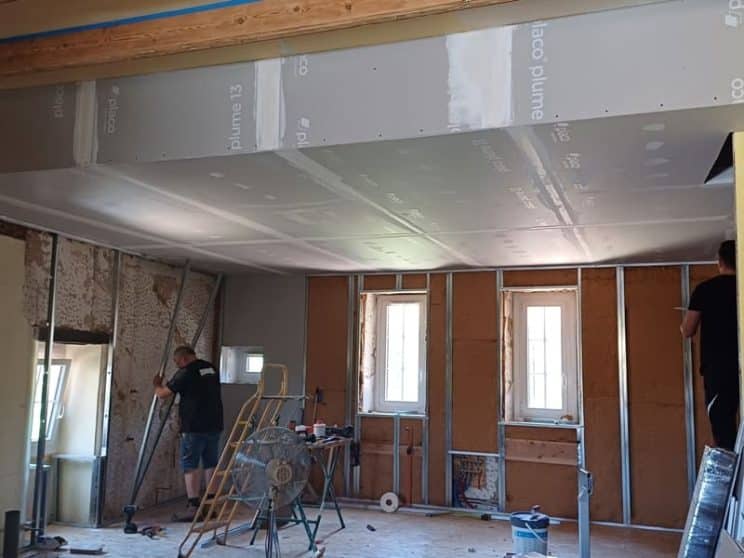

Om esthetische redenen besloten we om de zuidwestelijke muur in de woonkamer in zichtbare stenen te laten, dat vertelden we je al in de vorige aflevering. Maar de thermische isolatie van de andere (minder dikke) buitenmuren vinden we toch belangrijk. We kiezen voor 12 cm dikke panelen van houtwol, een natuurlijk, plantaardig en ecologisch isolatiemateriaal met uitstekende thermische en akoestische eigenschappen.

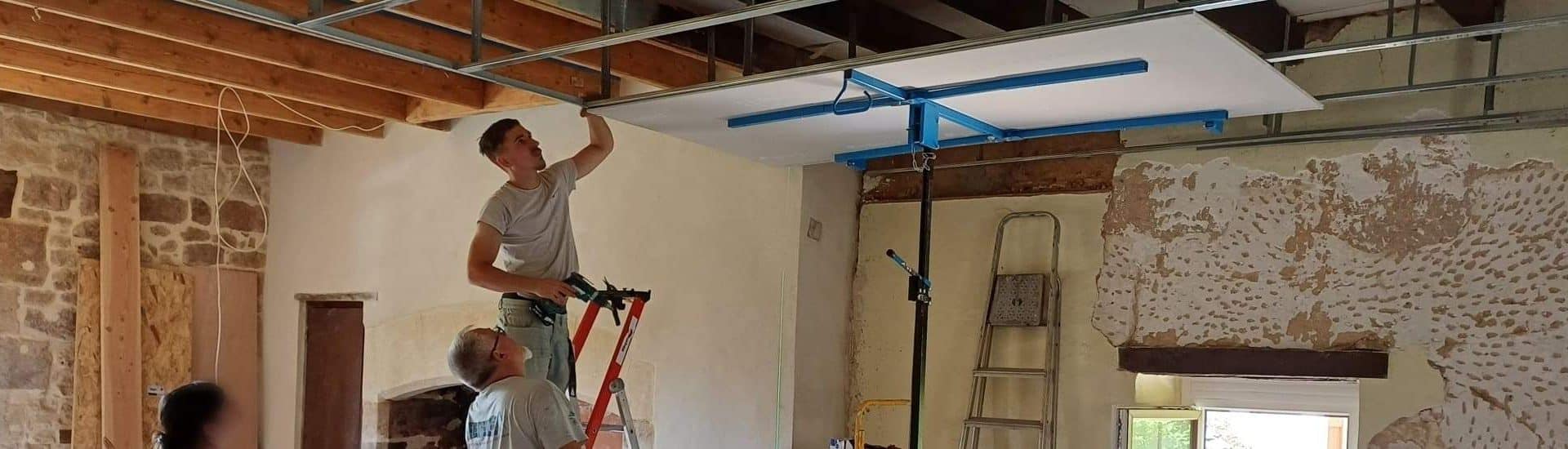

Gîte d'étape Molières - aménagement espace

Herinrichting van de ruimte

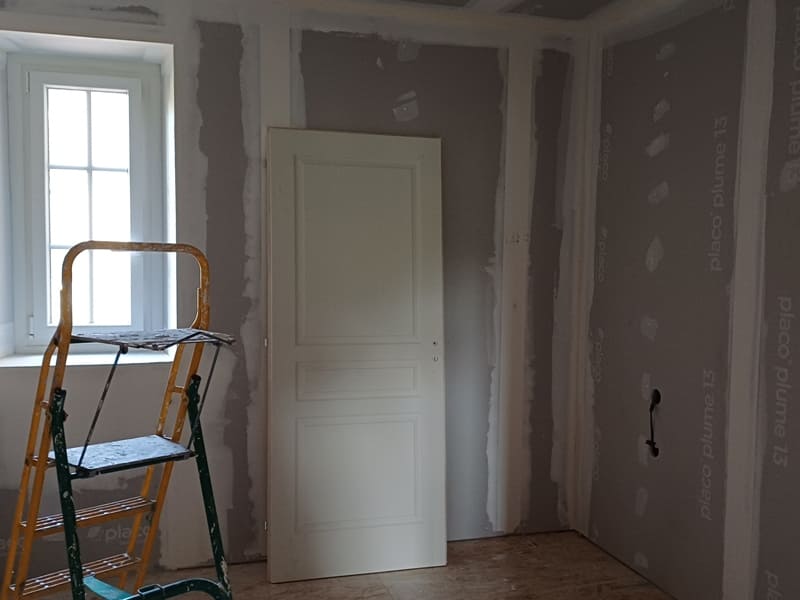

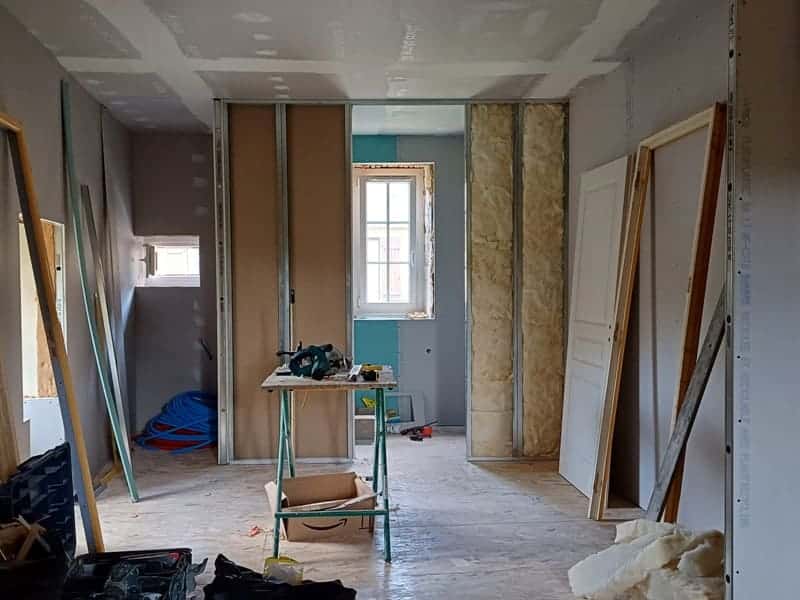

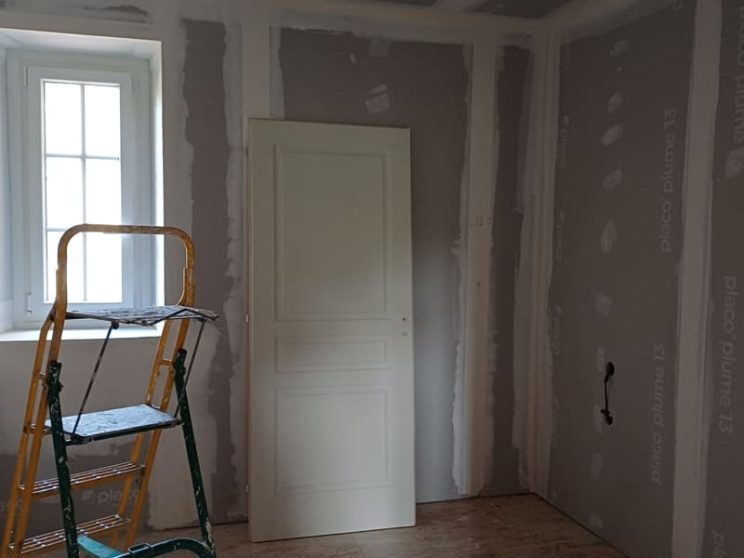

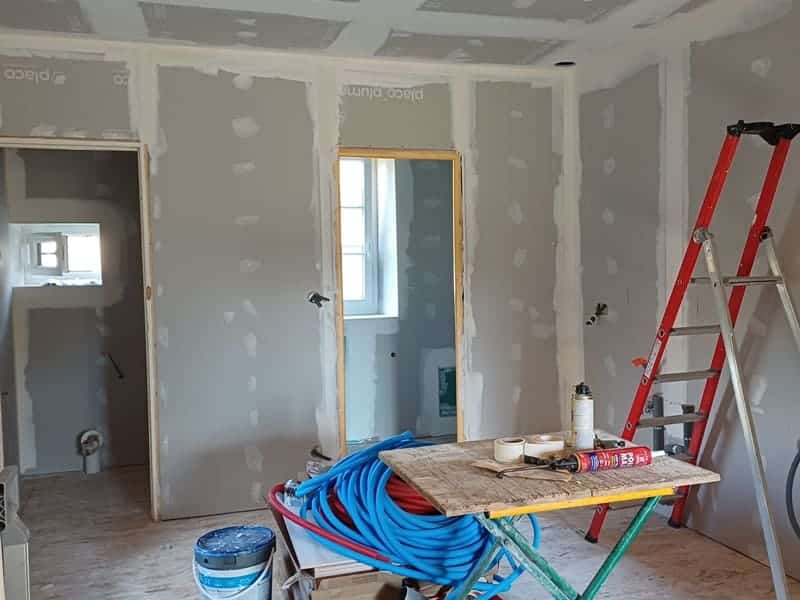

Eindelijk is het moment gekomen om nieuwe scheidingswanden te bouwen om de verschillende ruimtes af te bakenen: toilet, badkamer, slaapkamer, open keuken en eethoek. Het is niet evident om rechte hoeken te maken in een huis waar geen enkele muur haaks staat!

Voor een beter akoestisch comfort isoleren we de binnenmuren met een laag glaswol.

Dit alles gebeurt in twee stappen, want zodra de halve wanden zijn geplaatst, moet er worden gewacht op de elektriciens.

De elektriciteit

Want ja, we hebben het je nog niet verteld, maar de hele elektrische installatie van de gîte is vernieuwd.

Tijdens de afbraakwerken kwamen de elektriciens al eens langs om alles veilig los te koppelen en sindsdien hebben we met slechts één tijdelijk stopcontact gewerkt.

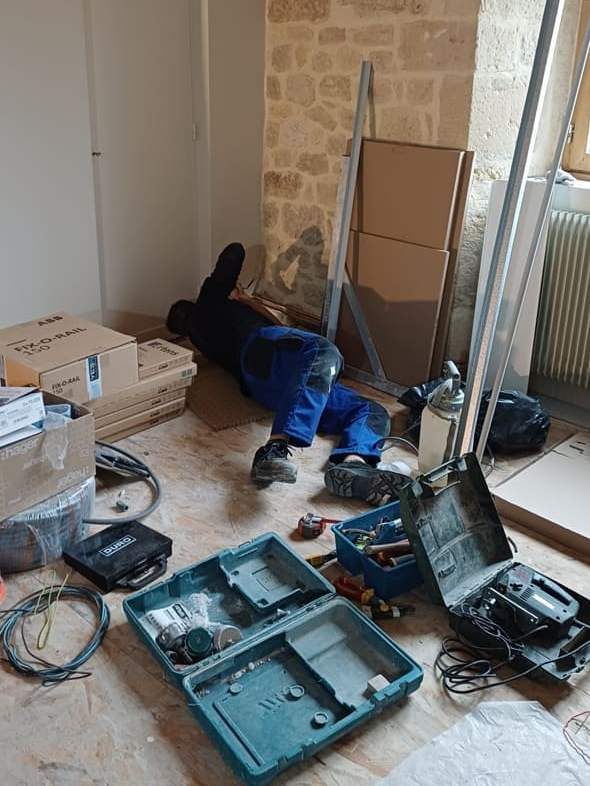

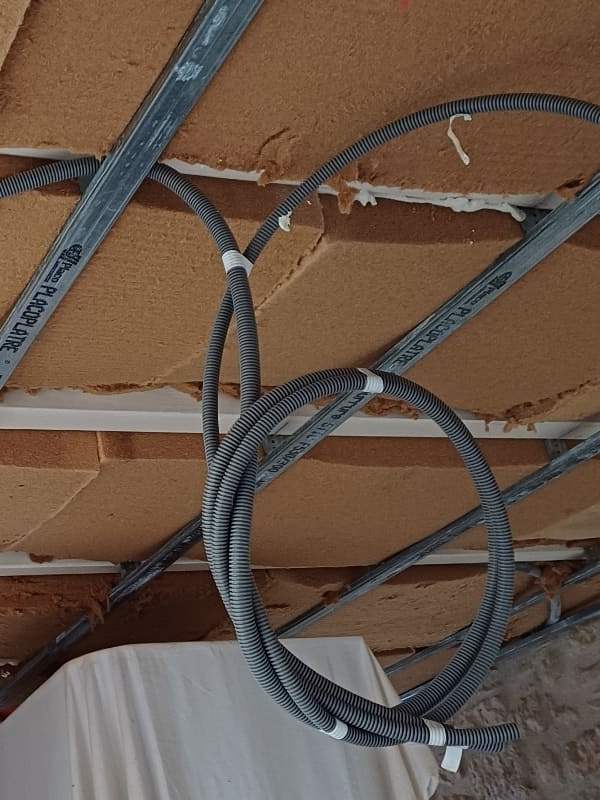

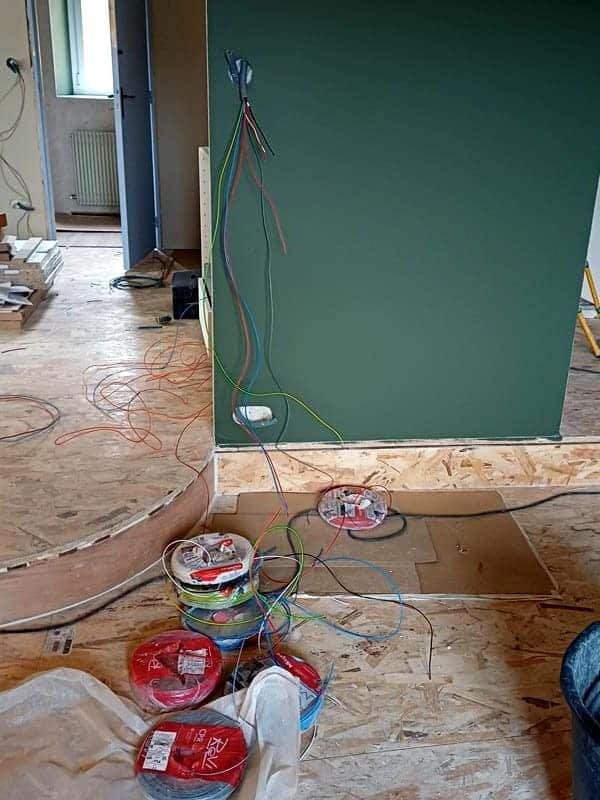

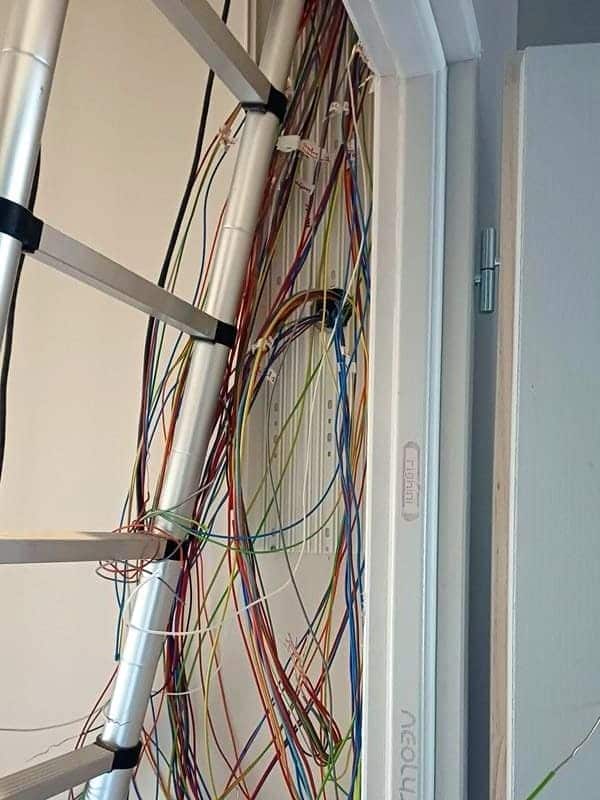

In deze fase komen ze eerst al eens langs om de leidingkokers tussen de muren en in het plafond te installeren. Wanneer de wanden dan allemaal klaar zijn, komen ze terug om de kabels te trekken en de stopcontacten en schakelaars aan te sluiten.

Niks schrikt deze mannen af en ze hebben zich (letterlijk) in alle bochten gewrongen voor ons!

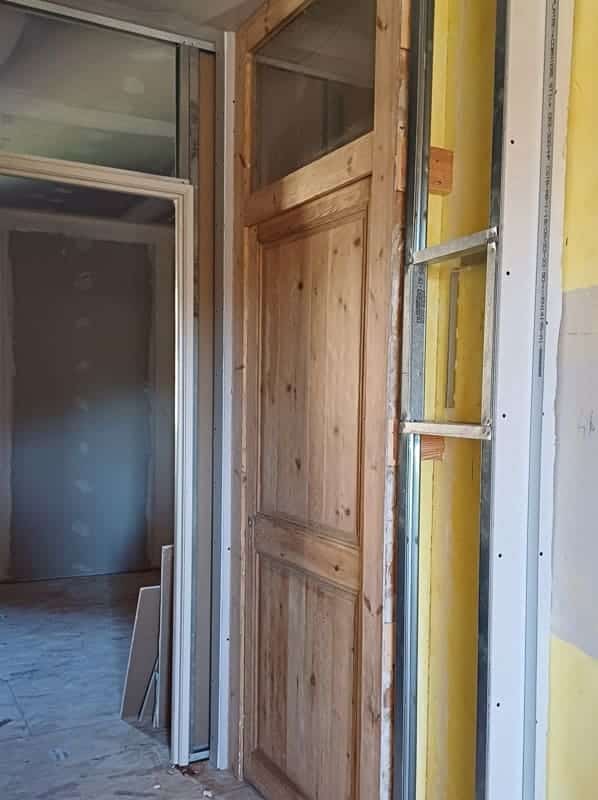

Een nieuw leven voor een deur

Op de bovenverdieping scheidt een deur de linkerkant van de gîte (met de gemeenschappelijke ruimte en één van de slaapkamers) van de rest van het huis.

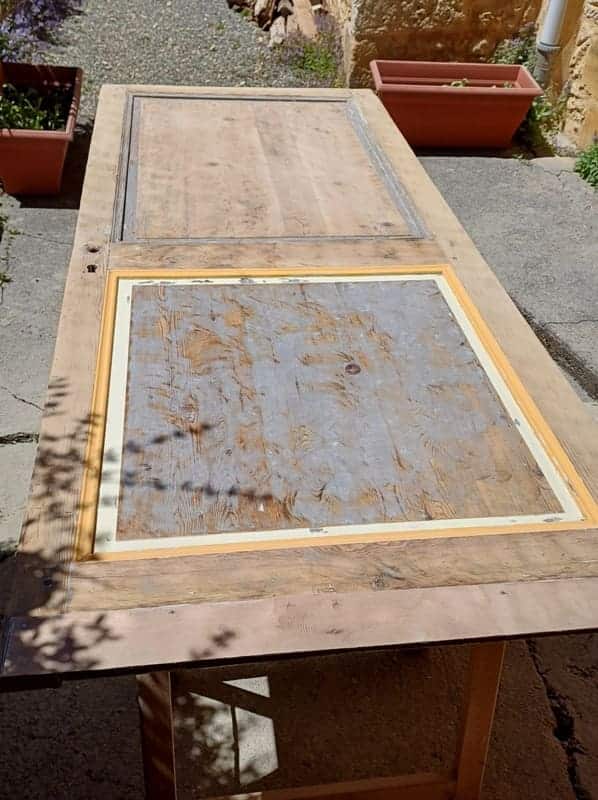

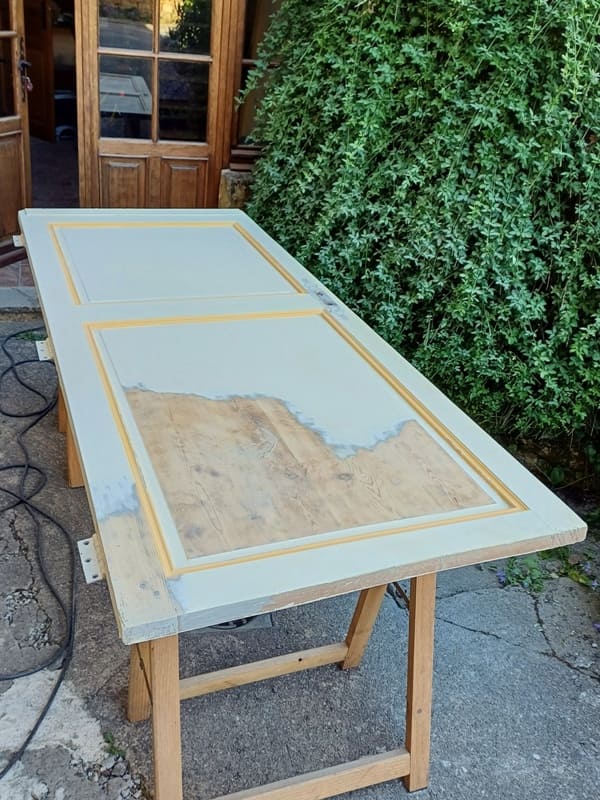

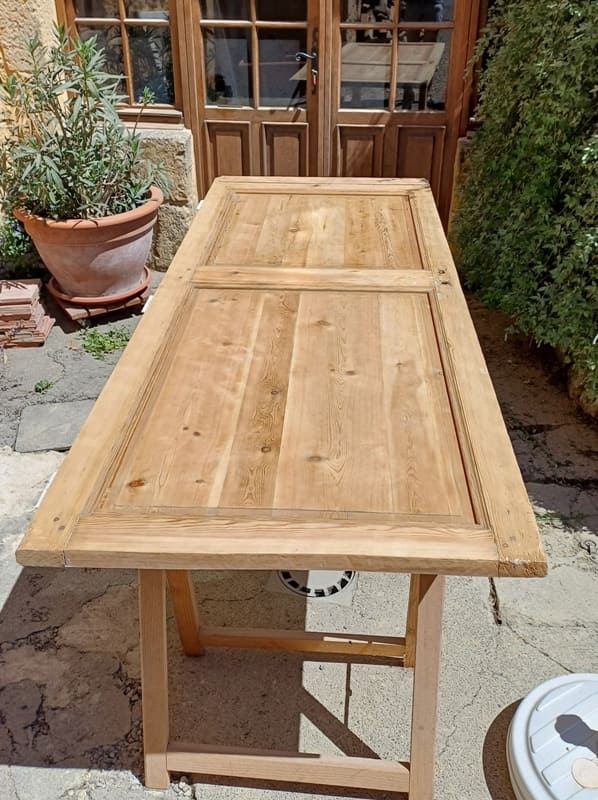

Omdat we toch niet helemaal konden stilzitten terwijl de vakmannen druk bezig waren, hebben we van de gelegenheid gebruik gemaakt om één van de oude houten deuren, die we bij het begin van de werken hadden gedemonteerd, volledig op te schuren.

Oké, dat is een tijdrovende klus, maar wat een voldoening als je het resultaat ziet!

Dank, dank, dank!

Tijdens deze fase van de werkzaamheden waren we vooral toeschouwers. We willen daarom onze hartelijke dank uitspreken aan

  • Richard, Antoine en Lucie van het bedrijf LDBC uit Badefols voor al het werk dat ze hebben verricht (en nog zullen verrichten in de volgende fasen), voor hun waardevol advies, hun beschikbaarheid en… hun goed humeur!
  • het hele team van het bedrijf Homelec, gevestigd in Le-Buisson-de-Cadouin, onze elektriciens.
  • Bastien Souché uit Lalinde, die de radiatoren van onze centrale verwarming demonteerde, verplaatste en weer aansloot.

Het is nu half september 2025. Na een paar maanden pauze (voor ons!) zijn we klaar om verder te gaan. We verzamelen ons gereedschap en zien jullie snel weer voor een nieuwe aflevering!
